施工工艺
参考钛马赫工艺与徽派工艺,根据淄博本地气候及条件梳理出真正适合淄博市场的标准工艺。每年都选派工程技术人员南方各城市学习。
铲墙皮
保护门
进户门保护:进户门自地面至顶面全部保护,两侧至墙角,背面门整体保护(包含门框)
进户门外墙面保护:延伸到电梯口另一侧
进户门地面:保护到墙面延伸处

拆除墙面
工人必须佩戴安全帽
不野蛮施工,先上后下
划线---切割机---电镐---垃圾装袋运走

砌墙及抹灰
新建墙体与旧墙体必须使用每500mm置筋

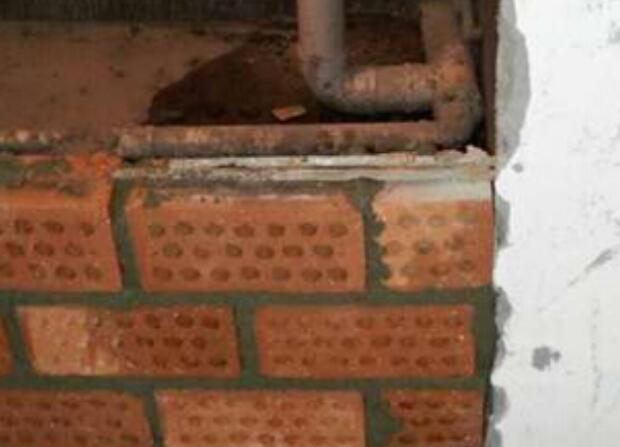

新建墙体门洞必须使用过梁,长度需超过门洞150mm
新建墙体与旧墙体挂网>100mm

抹灰使用标准砂灰配比1:3水泥砂浆配比

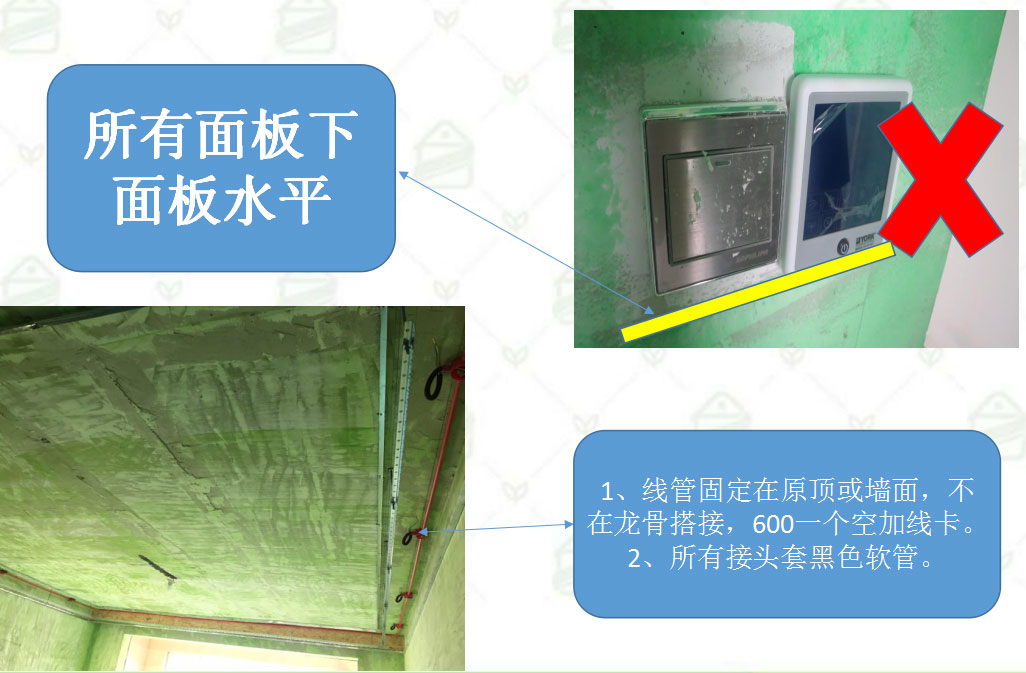

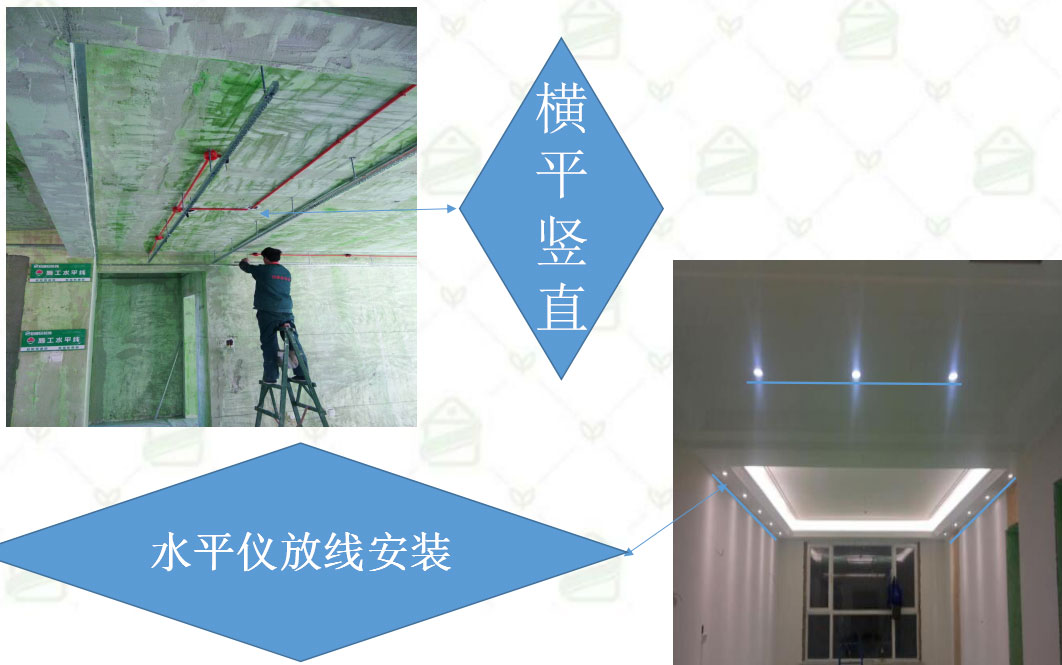

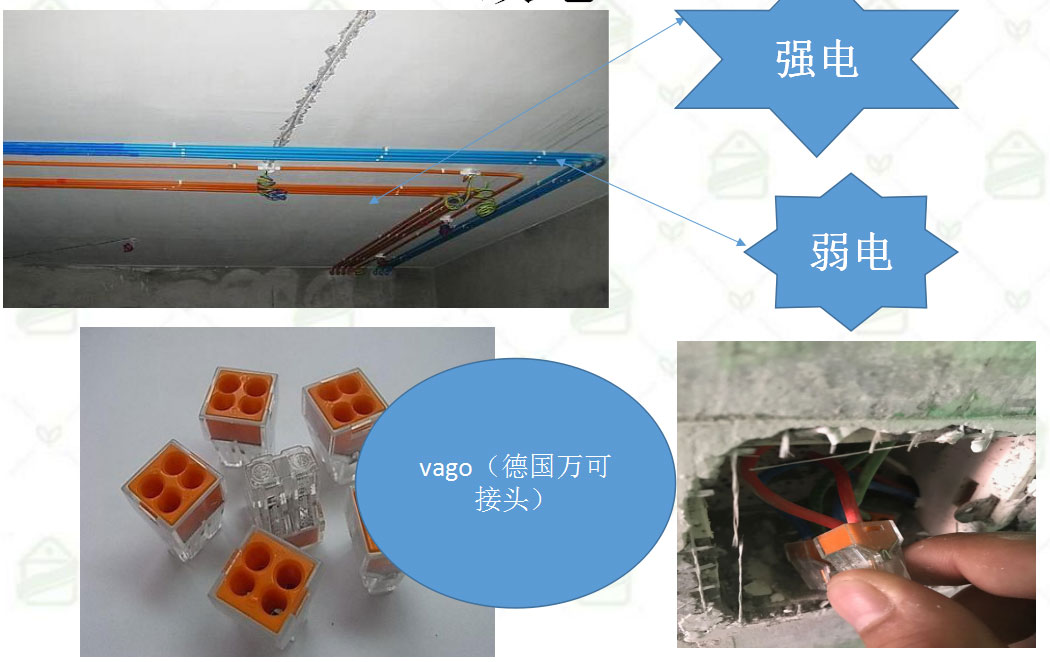

改电

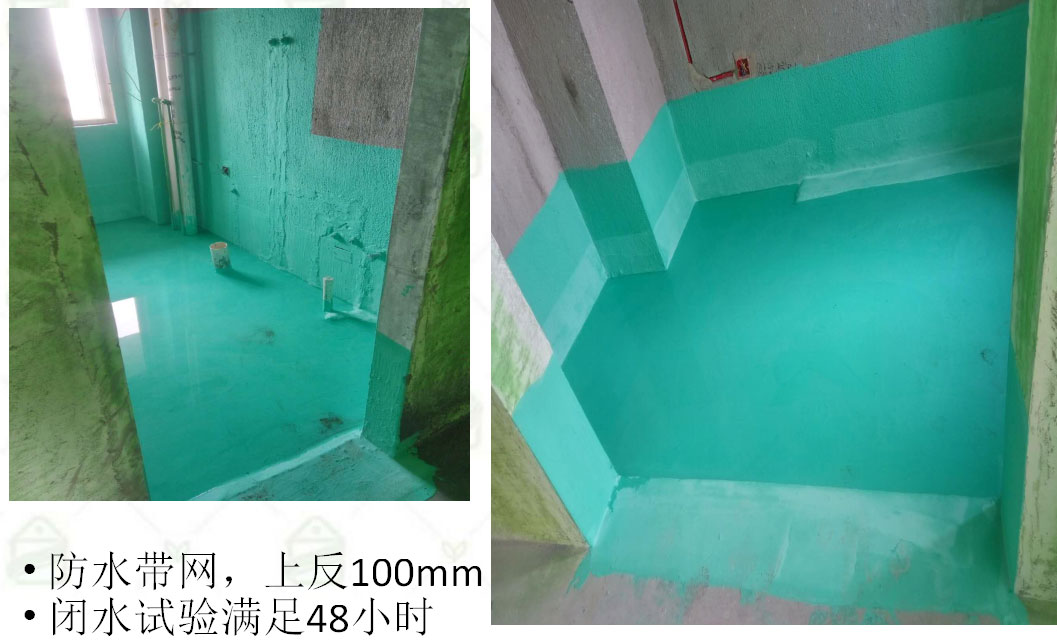

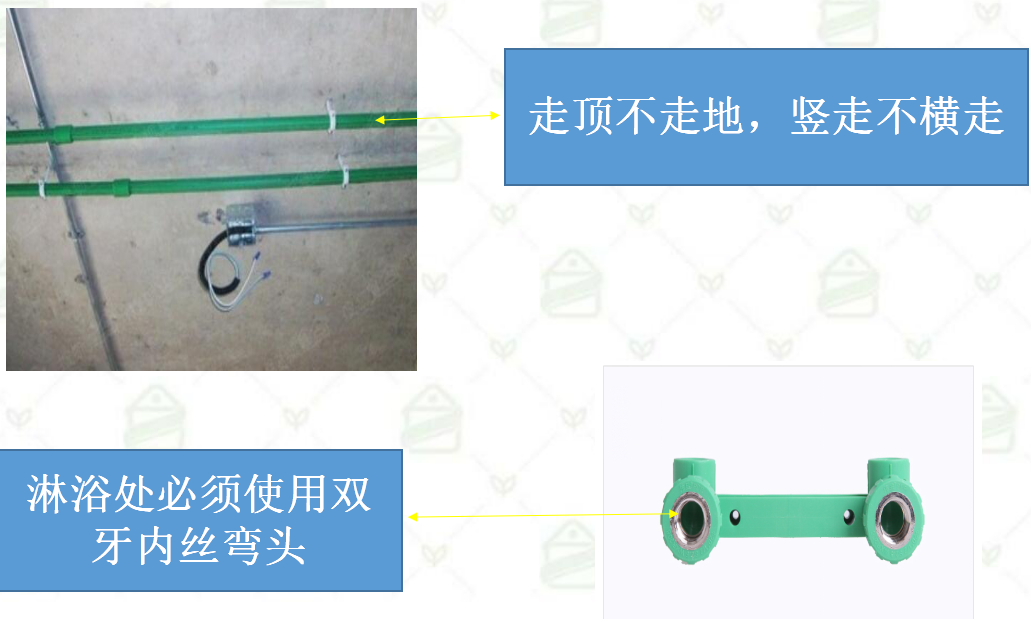

改水

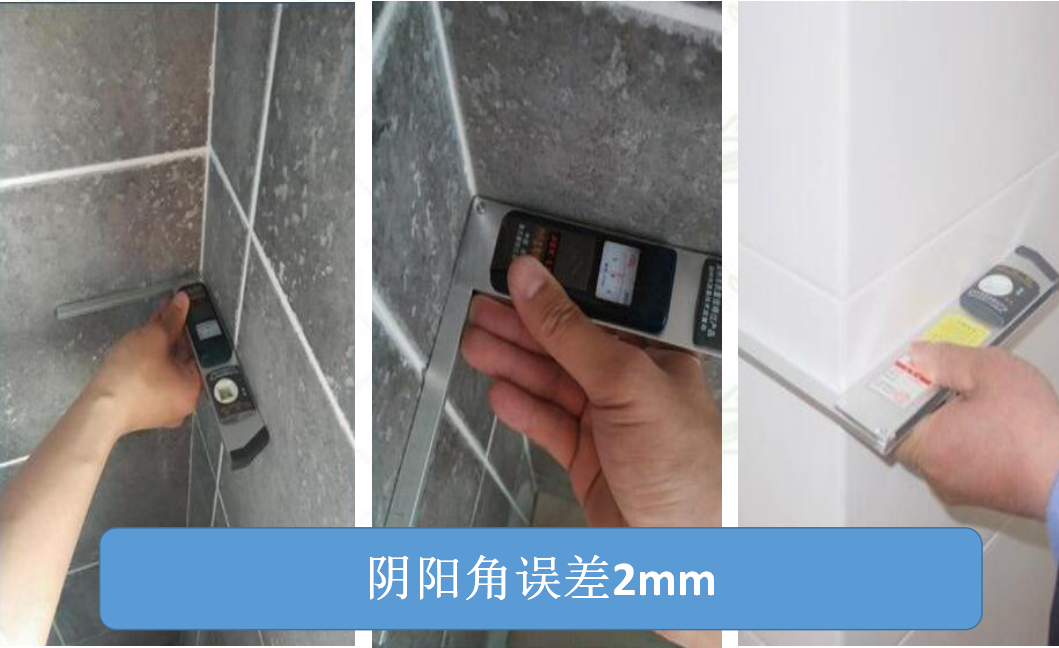

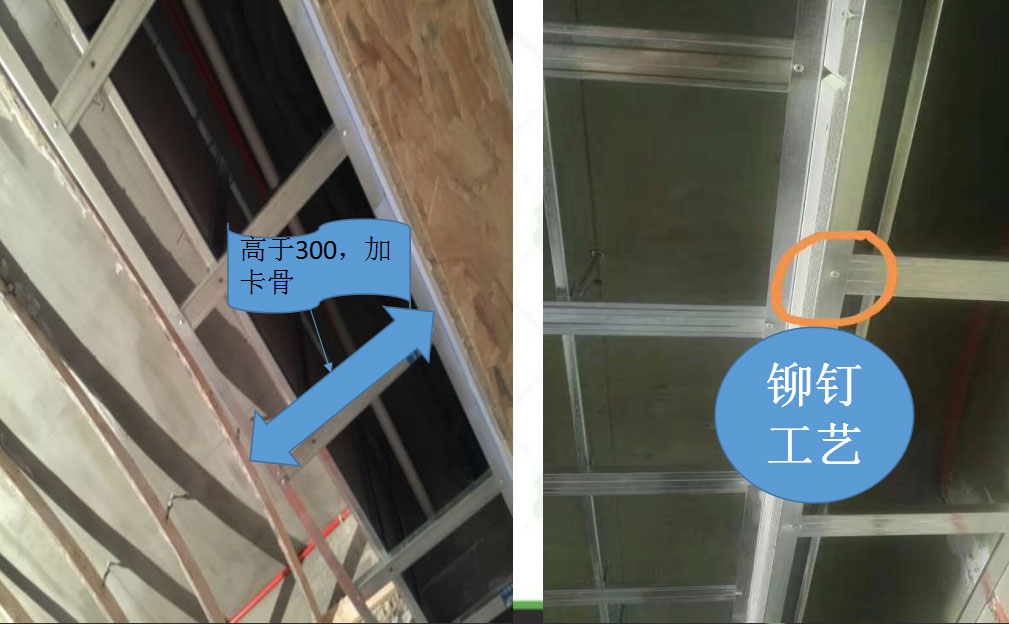

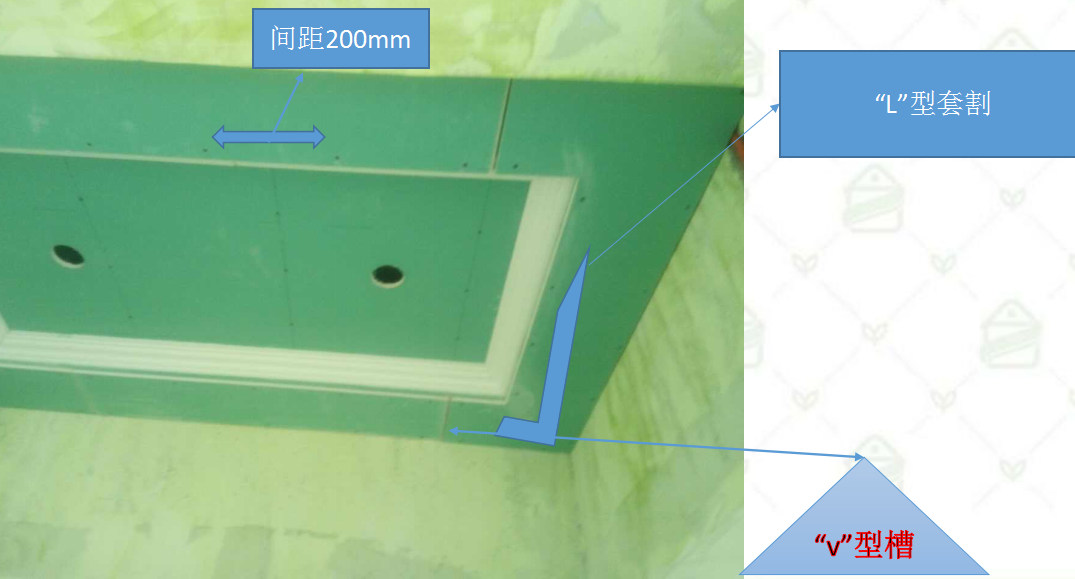

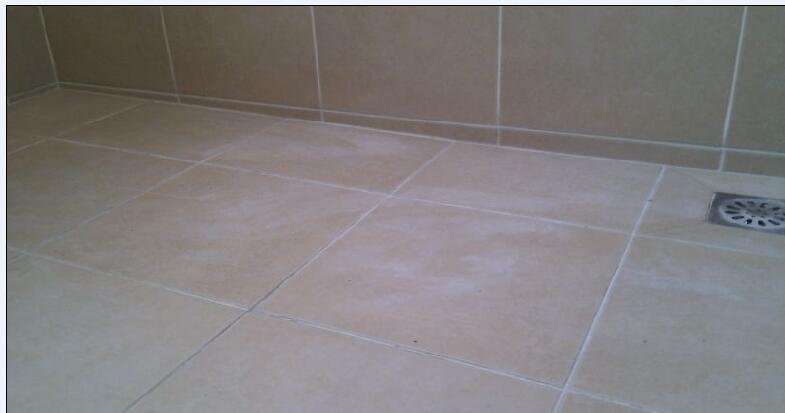

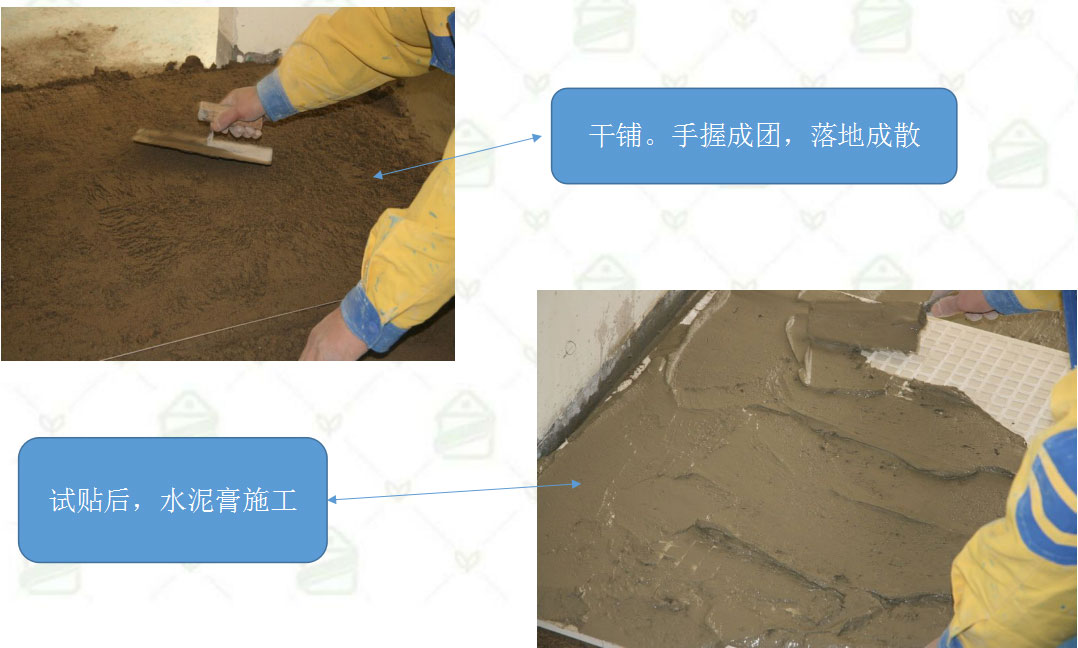

瓦工施工
